马来西亚巴莱项目溢洪道启动上坝料填筑施工 | |||||
| |||||

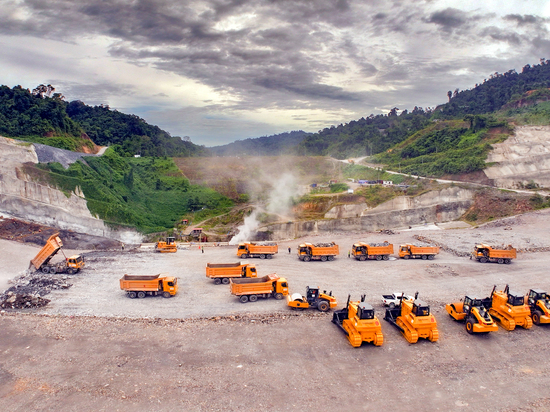

本站讯 6月4日,马来西亚巴莱水电站5标段溢洪道上坝料填筑正式启动,标志着巴莱水电站项目全面迈入主体工程建设的新阶段。 巴莱水电站坐落于马来西亚东马砂捞越州的巴莱河之上,是 “砂捞越再生能源走廊(SCORE)” 的核心项目之一。其总装机容量达 1285 兆瓦,大坝总填筑设计量为 2221 万立方米,坝型采用混凝土面板堆石坝。大坝轴线呈折线布置,设计坝高 192 米,坝顶长度 1159 米,坝顶宽度 9 米,堆石体在大坝体积中占比超过 70%。 根据项目原施工策划,大坝填筑所需要的有用料需从 2# 料场钻爆挖运至大坝,运输距离长达 9 公里。为确保坝体填筑工作顺利开展,同时兼顾降本增效,项目部在开展溢洪道开挖工作中,便积极与业主、总包沟通,深度参与溢洪道岩层地质编录、上坝料计量、上坝料填筑区划分等全过程工作。最终,将运输距离从9公里缩短到1.5公里,减少了开采成本,让溢洪道有用料得以 “就地转化” 上坝。 巴莱水电站项目建成后,将为砂捞越州提供充沛水电资源,满足区域内日益增长的电力需求,同时也将在向新加坡等周边国家输送可再生能源方面发挥重要作用,助力砂捞越州朝着 2030 年的高收入目标稳步迈进。 随着大坝填筑施工的持续推进,项目部将继续发扬攻坚克难、锐意进取的精神,严控安全质量,优化施工组织,全力全速推进项目建设,确保优质高效完成各项节点目标,为当地的经济社会发展与绿色能源转型贡献力量。 | |||||
