椒花水库进水口提前下闸

日期:2025-07-03 来源:椒花项目 作者:彭婧楠 摄影:谭日京 字号:[ ]

近日,椒花水库工程进水口事故检修闸门提前一个月下闸,为工程整体安全度汛及后续建设奠定了坚实基础。

精心组织,精准吊装 。此次下闸是工程进入主汛期前一项至关重要的应急保障措施。为防止超标洪水可能对发电厂房造成影响,项目部科学决策,依据《进水口事故闸门临时下闸专项施工方案》,实施了事故检修闸门的临时下闸挡水作业。

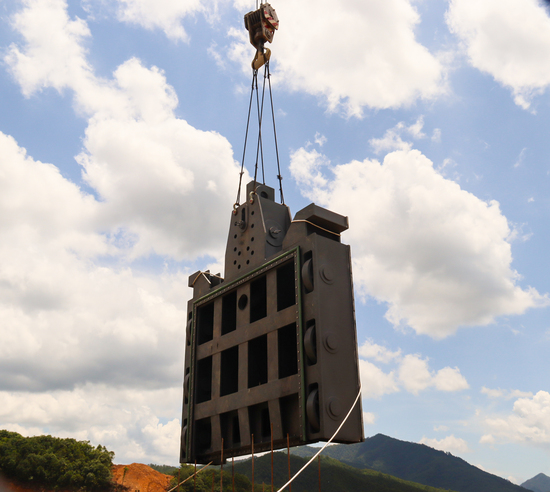

闸门重达25.56吨,需精准吊入深达53.43米的门槽内。项目团队克服了门槽深、作业空间受限等诸多困难,通过力学验算、工况模拟及比选,采用130吨汽车吊作为主力吊装设备。130吨汽车吊在臂长19.3米、工作半径9米时,额定载荷为56吨,完全满足吊装需求,且兼顾效率与经济性。

多重防护,保障安全。 为保护闸门水封装置下闸过程中不受损伤,在下闸前,项目部首先对门槽进行了彻底清理,并在门槽顶部精心焊接并打磨了平滑过渡面,确保闸门顺利下闸。吊装过程采用牵引绳及人工辅助扶正方式导入门槽内,并辅以清洁水润滑水封,实现了毫米级精度的平稳就位。

下闸完成后,针对后续门槽二期混凝土浇筑及上部结构施工可能带来的风险,项目团队在闸门门楣水封及立面水封上端部设置了阻燃石棉布严密遮盖防护,在闸门上方搭设了工字钢支架及满铺钢板防护平台,形成可靠的“防砸、防火”双重保护层,确保闸门及关键水封部件在后续施工中的绝对安全。

筑牢屏障,意义重大。 本次事故检修闸门的成功临时下闸,有效封堵了进水口流道,显著降低了汛期超标洪水对地面发电厂房带来的风险。它不仅为工程安全度过主汛期提供了有力保障,也为后续永久启闭设备的安装及上部结构施工创造了安全的作业条件,是工程建设整体推进中的一次关键胜利。
